Close Menu
    Notícias mais visualizadas

    Saúde: até que ponto piscinas são limpas e livres de infecções?

    20 de julho de 2025

    CNU 2025: Inscrições terminam neste domingo

    20 de julho de 2025

    Paraíba regista mais de 17 mil adesões ao acordo de ressarcimento do INSS

    20 de julho de 2025

    Raso da Catarina ganha destaque com série “Guerreiros do Sol”

    20 de julho de 2025

    o que seu corpo tenta dizer depois de uma noite mal dormida

    20 de julho de 2025
    Facebook Instagram YouTube WhatsApp RSS
    • Anuncie Aqui
    • Quem Somos
    • Parcerias
    • Fale Conosco
    Instagram YouTube
    Nordeste Informa
    • Brasil
    • Nordeste
      • Alagoas
      • Bahia
      • Ceará
      • Maranhão
      • Paraíba
      • Pernambuco
      • Piauí
      • Rio Grande do Norte
      • Sergipe
    • Cultura
    • Esportes
    • Vídeos
    • Eventos
    • Colunistas
    Nordeste Informa
    Início » Segundo transformador de 250 toneladas deve chegar à parque eólico na Paraíba em abril
    Paraíba

    Segundo transformador de 250 toneladas deve chegar à parque eólico na Paraíba em abril

    21 de março de 20256 Minutos de Leitura
    WhatsApp Facebook Twitter LinkedIn Email Telegram Copy Link

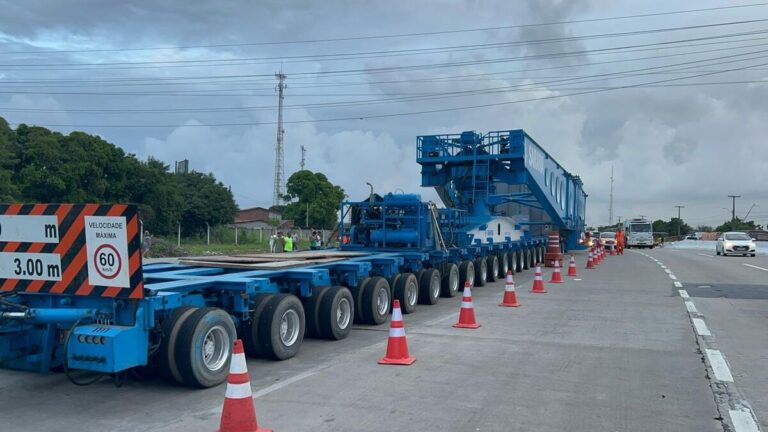

					Segundo transformador de 250 toneladas deve chegar à parque eólico na Paraíba em abril
    Divulgação/PRF

    Um transformador de 250 toneladas está sendo transportado até o Parque Eólico Serra da Palmeira, na região do Seridó paraibano, onde será instalado para elevar a tensão da energia gerada pelos aerogeradores. Um segundo transformador, com as mesmas dimensões, seguirá o mesmo percurso em abril, na mesma dinâmica, para completar a integração do parque à rede elétrica.

    O parque eólico, que começará a operar ainda em 2025, deverá iniciar a geração de energia a partir de junho, conforme informações concedidas por Lucas Cardoso Sanchez, diretor da empresa responsável pelo projeto, à TV Cabo Branco.

    Características do transformador de energia

    O transformador tem 250 toneladas, 11,2 metros de comprimento, 4,2 metros de largura e 4,5 metros de altura. Para transportá-lo estão sendo utilizados três caminhões e dois semirreboques, além da base que leva o equipamento. A estrutura completa tem 113,7 metros de comprimento e pesa 600 toneladas.

    Devido à estrutura da carga, o conjunto de veículos está viajando numa velocidade média de sete quilômetros por hora e precisa de escolta da PRF, com 12 carros e oito motos para bloquear e liberar o tráfego na rodovia.

    Logística e desafios para o segundo transformador

    Um segundo transformador deve caminhar pelas estradas de Pernambuco e Paraíba nos meses de abril e início de maio. O transporte do segundo transformador será realizado com a mesma logística do primeiro, com carretas e escolta da Polícia Rodoviária Federal (PRF) para garantir a segurança e fluidez no trajeto.

    O transformador, que já está no Porto de Suape, em Pernambuco, será levado até o Parque Eólico Serra da Palmeira, com previsão de chegada entre o final de abril e início de maio de 2025. A estrutura do equipamento pesa 250 toneladas e tem 113,7 metros de comprimento, exigindo uma infraestrutura especial nas rodovias, além de parcerias com órgãos como o DNIT e a PRF para garantir a integridade do transporte.

    Lucas Cardoso Sanchez, diretor da empresa responsável pelo projeto, explicou que os transformadores são fundamentais para a operação do parque eólico.

    “Eles têm a função de elevar o nível de tensão da energia que é gerada pelos aerogeradores para 500KV, compatibilizando a energia com os sistemas de transmissão. A partir do momento que ambos os transformadores estiverem em operação, a energia gerada será integrada ao sistema nacional”, afirmou.

    Durante o transporte, tem uma oficina mecânica que vai junto com a carreta para dar uma resposta rápida caso haja alguma intercorrência no percurso.

    O trajeto do transformador de energia



					Segundo transformador de 250 toneladas deve chegar à parque eólico na Paraíba em abril
    Comboio de transporte de transformador é escoltado pela Polícia Rodoviária Federal.. Divulgação/PRF

    No sábado (15), o primeiro dia de transporte do transformador começou por volta das 6h, no KM 94 da BR-101, no Cabo de Santo Agostinho, em Pernambuco. No domingo (16), a operação recomeçou no mesmo horário, saindo do município de Paulista.

    A previsão inicial era que o transformador cruzasse a divisa com a Paraíba ainda no domingo (16), mas a velocidade do comboio precisou ser reduzida na área urbana de Abreu e Lima e Igarassu, onde o veículo foi estacionado no fim da tarde.

    A operação foi retomada nesta segunda-feira (17) às 8h10 e passou por Goiana. Por volta das 16h30, a PRF confirmou que o transformador chegou à divisa com a Paraíba.

    O destino final é um parque eólico localizado em Nova Palmeira. Por causa da baixa velocidade que a carga está sendo transportada, a PRF montou antecipadamente pontos de desvio ao longo da BR-101.

    A previsão é que o transformador chegue em Riachão de Bacamarte no sábado (22). Em seguida, o comboio segue pela rodovia estadual PB-177, em Soledade. A rota final do transformador será de responsabilidade do Departamento de Estradas de Rodagem da Paraíba (DER-PB).

    De acordo com a PRF, ainda não há uma previsão exata para a chegada do transformador em Nova Palmeira. A estimativa é atualizada em tempo real, pois pode mudar a qualquer momento, e o caminhão pode levar mais tempo que o previsto para concluir o trajeto pelas rodovias federais.

    Quando será concluído o parque eólico?



					Segundo transformador de 250 toneladas deve chegar à parque eólico na Paraíba em abril
    Lucas Cardoso Sanchez, diretor de renováveis da empresa. Reprodução/TV Cabo Branco

    Com a chegada dos transformadores e a instalação dos sistemas elétricos, o Parque Eólico Serra da Palmeira entra na fase final de suas obras. No pico da obra do parque eólico, cerca de 3 mil trabalhadores atuaram simultaneamente. Embora o primeiro transformador já esteja a caminho da subestação, a previsão é que o segundo chegue entre o final de abril e maio de 2025.

    Mesmo com essa diferença no cronograma, o diretor garante que os aerogeradores começarão a operar já em maio.

    “A partir da segunda quinzena de maio, vamos ter aerogeradores conectados à rede elétrica, começando a gerar energia. A subestação deverá estar funcionando completamente até junho, o que nos permitirá iniciar a geração em larga escala”, disse Sanchez.

    Com 108 aerogeradores planejados para a operação e uma potência total de 648 MW, o parque será um dos maiores do estado e um marco na geração de energia limpa para a região Nordeste.

    De acordo com Lucas Sanchez, o local escolhido para a montagem e construção do parque eólico deu devido a diversos fatores, como localização topográfica, qualidade do vento e proximidade com uma subestação capaz de receber a energia da rede básica.

    “A seleção do local para construir um parque eólico está diretamente ligada à qualidade do recurso energético. A Paraíba foi abençoada com ventos fortes e isso foi fundamental para a gente escolher essa região para construir o parque. Óbvio que a gente também precisa olhar para outros aspectos, o vento conta muito, mas é importante ter uma área propícia para a construção, com uma topografia que não seja muito complexa, importante também que esteja perto de uma subestação de energia da rede básica, que são pontos de entrada, e tem uma subestação em Campina Grande, são 75KM que a gente transpôs para a construção”, explicou Lucas.

    Uso da energia gerada

    A energia produzida pelo Parque Eólico Serra da Palmeira será importante não apenas para o abastecimento da Paraíba, mas também para a distribuição nacional. De acordo com Lucas Sanchez, a capacidade do parque é significativa: “Com essa potência, conseguimos atender cerca de 40% do consumo de energia da Paraíba. A estimativa é que o parque vá suprir as necessidades de 1,7 milhão de pessoas”.

    Além disso, a energia gerada será distribuída para o sistema interligado nacional, contribuindo para a estabilidade energética de várias regiões do país. A interligação ao sistema de transmissão se dará por meio de uma linha de transmissão que conecta a subestação do parque à subestação de Campina Grande, da Chesf.

    “A energia será transmitida com eficiência, minimizando as perdas durante o trajeto até o restante do Brasil”, explicou o diretor.

    O projeto tem como objetivo reduzir a dependência de fontes não-renováveis, contribuindo para a sustentabilidade e a diversificação da matriz energética do Brasil.



    Source link

    Siga nosso Instagram
    Compartilhar. WhatsApp Facebook Twitter LinkedIn Email Copy Link
    AnteriorBrasil vence a Colômbia e assume 2º lugar das Eliminatórias
    Próximo Inscrições abertas para a Corrida de Rua de Sumé em celebração ao aniversário da cidade

    Notícias Relacionadas

    CNU 2025: Inscrições terminam neste domingo

    20 de julho de 2025

    Paraíba regista mais de 17 mil adesões ao acordo de ressarcimento do INSS

    20 de julho de 2025

    Raso da Catarina ganha destaque com série “Guerreiros do Sol”

    20 de julho de 2025

    o que seu corpo tenta dizer depois de uma noite mal dormida

    20 de julho de 2025
    Notícias mais Visualizadas

    Piauí avança no protagonismo tecnológico com projeto pioneiro

    23 de maio de 2025Por Nordeste Informa

    Mulher é morta a facadas após ser chamada em palco de festa por ex-namorado, em Solânea

    12 de junho de 2025Por Nordeste Informa

    Como o preço alimentos deve começar a cair nos próximos dias

    10 de abril de 2025Por Nordeste Informa

    Laerte Cerqueira será homenageado com Medalha do Mérito Jornalístico pela ALPB

    17 de maio de 2025Por Nordeste Informa

    Nordeste pode receber novo impulso com aporte internacional para projetos estruturantes

    11 de abril de 2025Por Nordeste Informa

    Inscreva-se para receber atualizações

    Fique por dentro das últimas notícias e tendências em tempo real.

    O Jornal Digital do Nordeste Brasileiro.
    Compromisso com a Realidade dos Fatos.

    Conecte-se conosco:

    Instagram YouTube
    Notícias em Alta

    Saúde: até que ponto piscinas são limpas e livres de infecções?

    20 de julho de 2025

    Recife sedia o 36º Congresso Brasileiro de Genética Médica em setembro

    20 de julho de 2025

    Mais de 600 pessoas já receberam óculos gratuitos em Pão de Açúcar por meio de ação da Prefeitura e Instituto IGPS

    20 de julho de 2025
    Newsletter

    Inscrevas-se para atualiações

    Fique por dentro das últimas notícias e tendências em tempo real.

    Nordeste Informa
    • Quem Somos
    • Anuncie Aqui
    • parcerias
    • Fale Conosco
    • Política de Privacidade
    © 2025 | Portal de Notícias Nordeste Informa - Compromisso com a Realidade dos Fatos | Todos os Direitos Reservados.

    Digite acima e pressione Enter para pesquisar. Pressione Esc para cancelar.

    Utilizamos cookies para oferecer a melhor experiência em nosso site. Ao continuar a navegação, consideramos que você concorda com o uso desses cookies.ACEITOPolítica de Privacidade
